6月12日,水电工丁师傅开始插座定位,6月13日开始开槽,我们家混凝土开槽也蛮吃力的,一会儿一根钢筋冒出来了,今天下班后再去跟水电工交交底,估计丁师傅被我们比较复杂的要求弄得晕了。。。。
恭喜楼主开贴~装修很累,人累心累,楼主加油哦~
和LZ的进度查不多,来关注下,之前也差点选了欧堡的设计师,挺有想法的.
要求恢复原样。明天砌回去……这个忧桑啊[emot=default,025/] 你家是新小区吗?节假日也可以动工?
6月14日,水电开槽,水电工丁师傅很有耐性。我家要装背景音乐,网线每个房间也预留了两根,线槽比较多,而且混凝土墙内钢筋比较多,弄不好就会开到钢筋,割起来也很费劲。
电视背景墙开槽位置来来回回改了很多次,今天终于定下开槽位置,辛苦了丁师傅。
被画了N次的墙壁
橱柜选的欧睿宇邦,初测出图还是挺快的,好评。
大家多多关注,有什么可以其一交流!
2009年的小区,不算新!我们是双休日啊!被投诉了。。。。
水电确实是不太省心的隐蔽工程,而且弄错了之后不太好返工,我们家水电又蛮复杂的,尤其是弱电,把水电丁师傅弄得头晕!
来个水电师傅背景~~~~~
6月14日,房间和卫生间基本开槽完毕,上图
双休日是不要弄的好。我们隔壁有个90岁的老先生,完全不敢动。
看起来很不错啊。
你们到什么环节啦
强电回路安排如下: 1、总开关:2P+漏保63A 2、中央空调外机:1P 32A(6平方) 3、中央空调内机:1P 20A(2.5平方) 4、厨房:1P 32A(4平方) 5、厨房烤箱:1P 32A(4平方) 6、冰箱:1P 20A(2.5平方) 7、照明:1P 16A(1.5平方) 8、插座1:1P 20A(2.5平方) 9、插座2:1P 20A(2.5平方) 10、功放:1P 20A(2.5平方) 11、客卫:1P 20A(2.5平方) 12、主卫:1P 20A(2.5平方) 松下新风应该和客卫一路,弱电箱最好和冰箱能一路 电工师傅说卫生间风暖浴霸,火线走卫生间回路,零线接到灯具回路,不知道有没有问题,有点担心啊

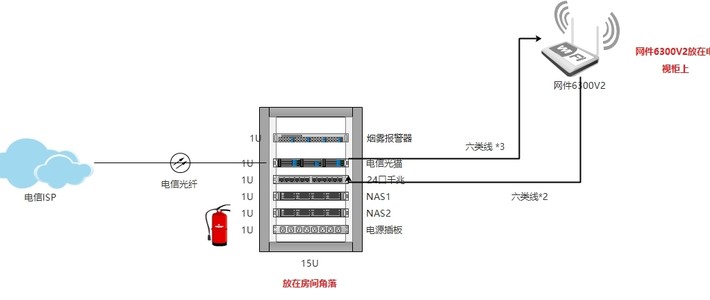

弱电网络布置参考图如下:
以后千兆以太网肯定是趋势,所以准备家里也布六类线,方便局域网高清播放,nas共享等应用
家里现成的是网件R7000路由器,现在正好移动搞活动,免费赠送宽带,所以准备弄个移动、电信双拨,前提是要刷一下梅林固件,这个还要研究一下
路由器因为无线信号收发的原因,无法放在弱电箱中,只好安排在客厅,所以必须从弱电箱拉3根网线:1根是电信光猫-路由器、1根是移动光猫-路由器、1根是路由器-千兆交换机(这东西个头真大,只好买400×500的弱电箱,蛮难找的);其他所有房间拉2根网线到弱电箱接千兆交换机,以后方便多媒体应用;nas还没买,以后准备配一个,接口是预留好了。
组千兆网络要注意,网线要六类,面板端口也要六类(目前施耐德等品牌的成品面板都是超五的,只能自己更换网络端口,可以买空的工程网络面板,再自己配千兆网络端口,这样可以节省一些)。
我们今天也进入水电交底环节了。队长说差不多一周能完成吧。
你家的弱电太牛逼了。。。。我家弱电简直弱爆了……
我们就留了两个电视的网线口,其余一律不要了。。。。。我们就是两个懒人。。。。。
